Đóng điện Dự án đường dây 500 kV mạch 3 đoạn Quỳnh Lưu - Thanh Hóa Đường dây 500kV mạch 3: 'Kỳ tích' mới ngành điện Bài 1: Đường dây 500kV mạch 3: Những người thợ 'vượt gió' trên dãy Hoành Sơn |
Vị trí Cột số 8 của tuyến đường dây 500kV mạch 3 cung đoạn Quảng Trạch - Quỳnh Lưu nằm ở trên đỉnh Đèo Ngang, thuộc dãy Hoành Sơn, trên địa phận huyện Quảng Trạch, tỉnh Quảng Bình. Vị trí cột số 8 cao 83m, nặng 315 tấn, được thiết kế là cột néo 2 thân, chân lệch nhau (lệch tới 4m).
Phát huy sức mạnh đoàn kết
Rất nhiều điều để nói về khó khăn của cung đoạn này, nhưng với vị trí ‘rốn gió’ mà khi nhắc tới những người thợ Truyền tải Hà Tĩnh thuộc Công ty Truyền tải điện 1 (PTC1) và nhà thầu đều khó quên bởi chỉ cần đứng ở trên cột cao thôi đã rất khó khăn rồi. Cẩu khi vận hành được, khi không bởi vì gió. Những người thợ xây lắp điện (nhà thầu thi công) không thể đáp ứng được tiến độ do khó khăn của thời tiết...

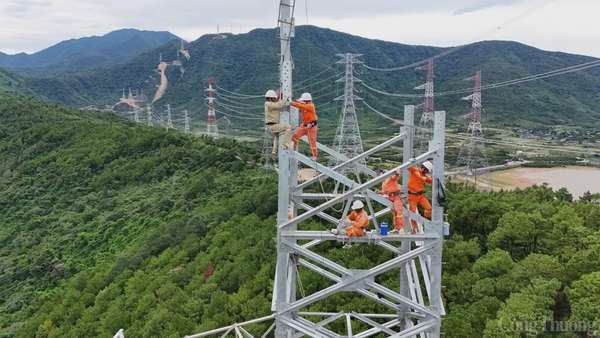

Những người thợ của Truyền tải điện Hà Tĩnh thi công tại vị trí Cột số 8 (Ảnh: Mạnh Hùng) |
Có mặt tại vị trí Cột số 8 vào những ngày cận kề mốc thời gian hoàn thành để đóng điện trước ngày Quốc khánh 2/9 theo chỉ đạo của Thủ tướng Chính phủ, chúng tôi mới cảm nhận được sức mạnh của thiên nhiên. Mặc dù đứng ngay dưới chân cột mà nhiều lúc tôi còn bị gió thổi ‘đứng không vững’.
Ở trên cột cao 95m, những công nhân với màu áo cam vàng rực trong ánh chiều tà, để đứng vững trong điều kiện gió to mà theo kinh nghiệm của một công nhân Truyền tải điện Hà Tĩnh thì gió phải mạnh đến cấp 7- cấp 8 và là điều không dễ dàng kể cả thợ chuyên nghiệp. Vì thế, tất cả công nhân đều được yêu cầu sử dụng hai dây đai an toàn khi làm việc trên cao.
Ông Nguyễn Sỹ Thắng – Giám đốc Truyền tải điện Hà Tĩnh, đơn vị tiếp nhận thi công vị trí Cột số 08 từ nhà thầu thi công từ ngày 27/8 cho biết: Là người đã từng có kinh nghiệm giám sát, thi công công trình đường dây 500kV mạch 1, mạch 2 và bây giờ là mạch 3, nhưng chưa có vị trí nào như vị trí Cột số 8, gió to đến vậy.
"Đây là một cung đoạn khó khăn nhất của tuyến đường dây, với địa hình hiểm trở, các vị trí chủ yếu nằm trên núi cao, thời tiết nắng mưa thất thường, đặc biệt các vị trí cột nằm trên dãy Hoành Sơn (Kỳ Anh, Hà Tĩnh) được ví như “rốn gió” của khu vực miền Trung"- ông Thắng chia sẻ.
Ông Nguyễn Sỹ Thắng - Giám đốc Truyền tải điện Hà Tĩnh (Ảnh: Thu Hường) |
Còn theo kỹ sư Phan Văn Đông - Truyền tải điện Hà Tĩnh: Nếu ở những vị trí cột khác trong điều kiện gió nhẹ thì chỉ cần 3-4 người ở trên cao để đỡ các thanh ngang, thanh chéo khi cẩu đưa lên và sau đó ghìm, định vị vào vị trí trên thân cột, nhưng ở vị trí Cột số 08, lực lượng trên cột cao phải gấp đôi hoặc nhiều hơn bởi không dễ dàng nhoài người ra trong điều kiện gió to để đón các thanh khi được cẩu lên, do vậy lực lượng đông sẽ được bố trí các vị trí cố định để cùng nhau hiệp lực.
Kỹ sư Phan Văn Đông (Ảnh: Thu Hường) |
"Ấy thế mà không phải lúc nào cẩu thiết bị lên chúng tôi cũng đón và ghìm các thanh ngang, thanh chéo thành công"- kỹ sư Phan Văn Đông, Truyền tải điện Hà Tĩnh cho biết.
Anh Đông cho hay, chỉ chưa đầy một tháng thi công tại vị trí Cột số 8, anh em công nhân ai cũng "tốn mất 02 bộ quần áo", bởi gió quá to và mạnh.
Theo ông Nguyễn Sỹ Thắng, hiện nay trên địa bàn tỉnh Hà Tĩnh còn 6 vị trí cột đang được gấp rút đẩy nhanh tiến độ. Đây là những vị trí khó khăn nhất của cung đoạn Quảng Trạch – Quỳnh Lưu do cường độ gió mạnh lên công tác thi công dựng cột, kéo dây bị ảnh hưởng, cùng với đó là tuyến đường dây 500kV mạch 3 Quảng Trạch – Vũng Áng chạy song song và gần kề nên cũng ảnh hưởng không nhỏ đến tiến độ thi công.
Vượt nắng, thắng mưa, và nay là thắng gió
Rời vị trí Cột số 8 chúng tôi đến vị trí Cột số 22 - cột néo hai thân nằm trên địa phận của huyện Kỳ Anh, đây cũng là vị trí chịu sức ép lớn của gió, lực lượng thi công rất khó khăn để có thể lắp dựng cột và kéo dây.
Gặp anh Nguyễn Quốc Anh – Chỉ huy trưởng trên công trường, thuộc Công ty TNHH MTV Xây lắp điện 4 cho biết: Đây là một trong những vị trí cực kỳ khó khăn trên dãy Hoành Sơn, đường xá đi từ dưới chân núi lên vị trí chỉ có gần 2 km nhưng nếu đi xe máy cũng mất gần 20 phút bởi đường cực kỳ khó đi dốc cao, vực sâu, đường toàn đá hộc, còn nếu trời mưa thì phải đi bộ.
Anh Nguyễn Quốc Anh chia sẻ về khó khăn trong công tác thi công (Ảnh: Thu Hường) |
Ở trên này chỉ có gió to và to hơn, để có thể thi công đảm bảo tiến độ thì phải chờ gió cấp 3-4, nhưng điều đó cũng ít xảy ra đối với các vị trí trên dãy Hoành Sơn.
Những vị trí khó khăn như thế này trên dãy Hoành Sơn rất nhiều, mưa thì đường sạt lở như các vị trí Cột 48,49, 29-31, thường công nhân phải đi bộ 5-7km.
Trước đó, chiều 22/7 tại cuộc họp do Thủ tướng Chính phủ Phạm Minh Chính chủ trì về tình hình triển khai thi công công trình đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) trên địa bàn 3 tỉnh Thanh Hoá, Nghệ An, Hà Tĩnh, Thủ tướng đã chỉ đạo các đơn vị đẩy mạnh thi công công trình với tinh thần "vượt nắng, thắng mưa", "làm ngày không đủ, tranh thủ làm đêm", "ăn tranh thủ, ngủ khẩn trương"…
Những người thợ Truyền tải điện đang nỗ lực 'thắng gió" tại vị trí Cột số 08 nhằm đảm bảo tiến độ thi công (Ảnh: Mạnh Hùng) |
Thực hiện chỉ đạo của Thủ tướng Chính phủ, lực lượng thi công trên công trường tại các vị trí ‘đặc biệt khó khăn’ trên dãy Hoành Sơn trong những ngày qua đã tập trung cao độ, quyết tâm, đoàn kết, đồng lòng để không chỉ “Vượt nắng, thắng mưa” mà còn phải “thắng gió” để những cột “Phong ba” kịp thời hoàn thành công tác thi công, nghiệm thu, đóng điện.
Nói về quyết tâm vượt qua khó khăn của lực lượng thi công, đơn vị giám sát, ông Nguyễn Sỹ Thắng cho biết: Ngay sau cuộc họp trực tuyến của Thủ tướng Chính phủ, lãnh đạo Bộ Công Thương, Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện quốc gia (EVNNPT) và Công ty Truyền tải điện 1 (PTC1) đã chỉ đạo sát sao và trực tiếp đến các vị trí khó khăn để kiểm tra, tìm giải pháp tháo gỡ khó khăn và động viên tinh thần người lao động.

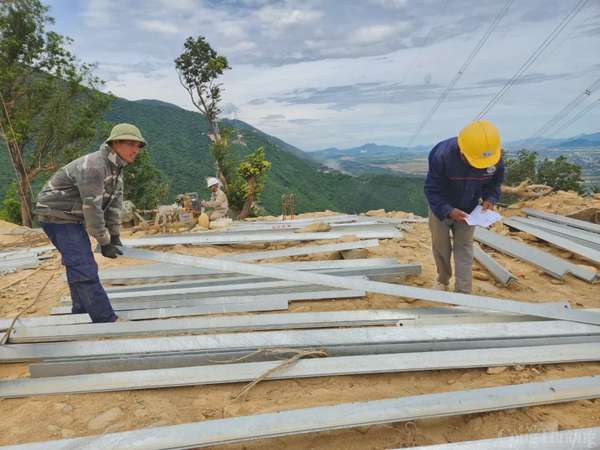

Công ty TNHH MTV Xây lắp điện 4 đang nỗ lực đẩy nhanh tiến độ thi công tại vị trí Cột số 22 (Ảnh: Thu Hường) |
“Đơn cử như vị trí Cột số 08 này Chủ tịch EVN Đặng Hoàng An đã gần 20 lần vào trực tiếp nắm bắt tình hình và cùng bàn giải pháp thi công trong điều kiện gió to. Và đến hôm nay (21/8), bằng sức lực, trí tuệ, sự đoàn kết, đồng lòng quyết tâm của tập thể người lao động truyền tải điện chúng tôi đã hoàn thành dựng cột tại vị trí số 8 và bắt đầu tiến hành công tác treo sứ, lắp lèo, kéo dây, định vị dây dẫn, hiệu chỉnh... Quyết tâm hoàn thành trong ngày 25/8 để đảm bảo đóng điện toàn tuyến trước ngày Quốc khánh 2/9”- ông Nguyễn Sỹ Thắng chia sẻ.
Vị trí Cột số 22 nằm trên dãy Hoành Sơn (Kỳ Anh - Hà Tĩnh) đi song song với đường dây 500kV mạch 3 Quảng Trạch- Vũng Áng nên công tác thi công thêm phần khó khăn (Ảnh: Mạnh Hùng) |
Với tinh thần vượt nắng – thắng mưa, và nay là thắng gió đã được các công nhân xây lắp và lực lượng thi công tăng cường đến từ Công ty Truyền tải điện 1 đang tăng cường ca kíp làm việc tận dụng triệt để những giờ phút thuận lợi để thi công, sớm đưa dự án vào hoàn thiện trước dịp Quốc khánh 2/9.
Cung đoạn đường dây 500kV mạch 3 Quảng Trạch – Quỳnh Lưu dài khoảng 225,5km, đi qua địa bàn 3 tỉnh Quảng Bình, Hà Tĩnh và Nghệ An là 1 trong 4 cung đoạn thuộc tuyến đường dây 500kV mạch 3 Quảng Trạch – Phố Nối. |
